〔2023〕第8期
指揮部綜合部編 | 2023年5月15日 |
【簡訊】
5月4日上午,搬遷改造項目部召開周例會(huì )。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛及有關部門負責人參加會(huì )議。
5月8日上午,項目部于三化建會(huì )議室召開現場施工專題會(huì )。項目總指揮張衛民、副總指揮姜自成、執行指揮高二飛,監理、審計、檢測及各參建單位主要負責人及項目部有關部門負責人參加會(huì )議。
5月8日下午,項目部于現場會(huì )議室召開合成氨部職工座談會(huì )。項目副總指揮姜自成及合成氨部全部人員參加會(huì )議。
5月9日下午,項目部于施工現場會(huì )議室召開剩余未采購物資采購方式討論會(huì )。項目總指揮張衛民、執行指揮高二飛等有關部門負責人參加會(huì )議。
聯堿及總體院:提交煤儲運變電所結構圖,503、601變電所等基礎圖升版,562聯堿循環水站、440污水回用全部結構圖,583全廠外管廊、160編織袋庫基礎圖,剩余部分建筑圖,剩余部分防雷接地圖。
合成氨院:提交752 聯合壓縮廠房部分基礎圖、720變換 2#3#框架上部結構圖、730低溫甲醇洗25.5米層結構圖。
(一)整體形象進展
截至上周,樁基補樁工作已全部完工;地管施工739米;建筑安裝工程施工按計劃有序推進。

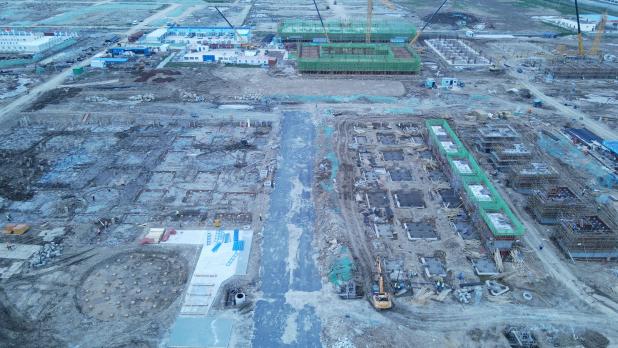

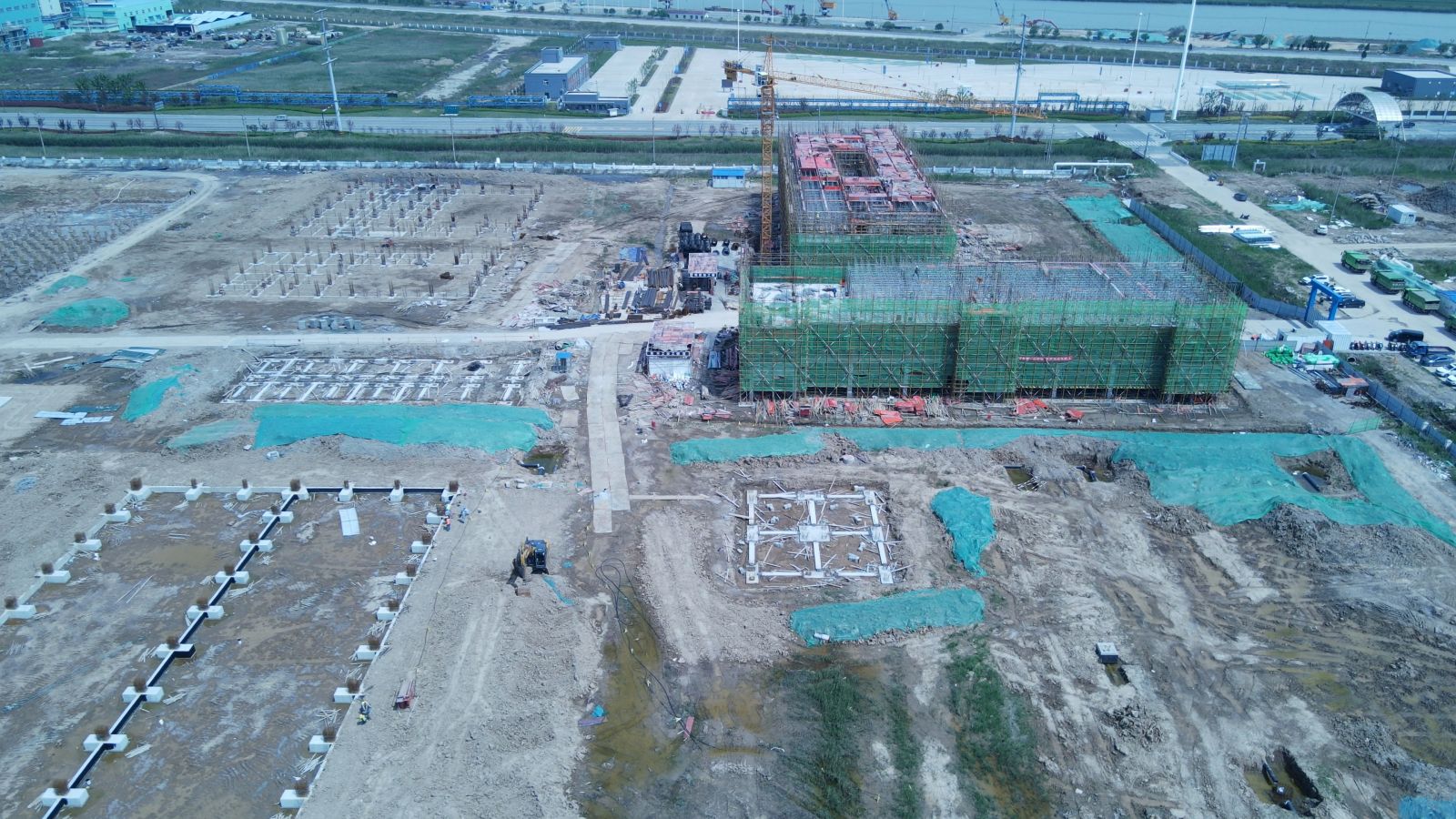

合成氨片區施工實錄

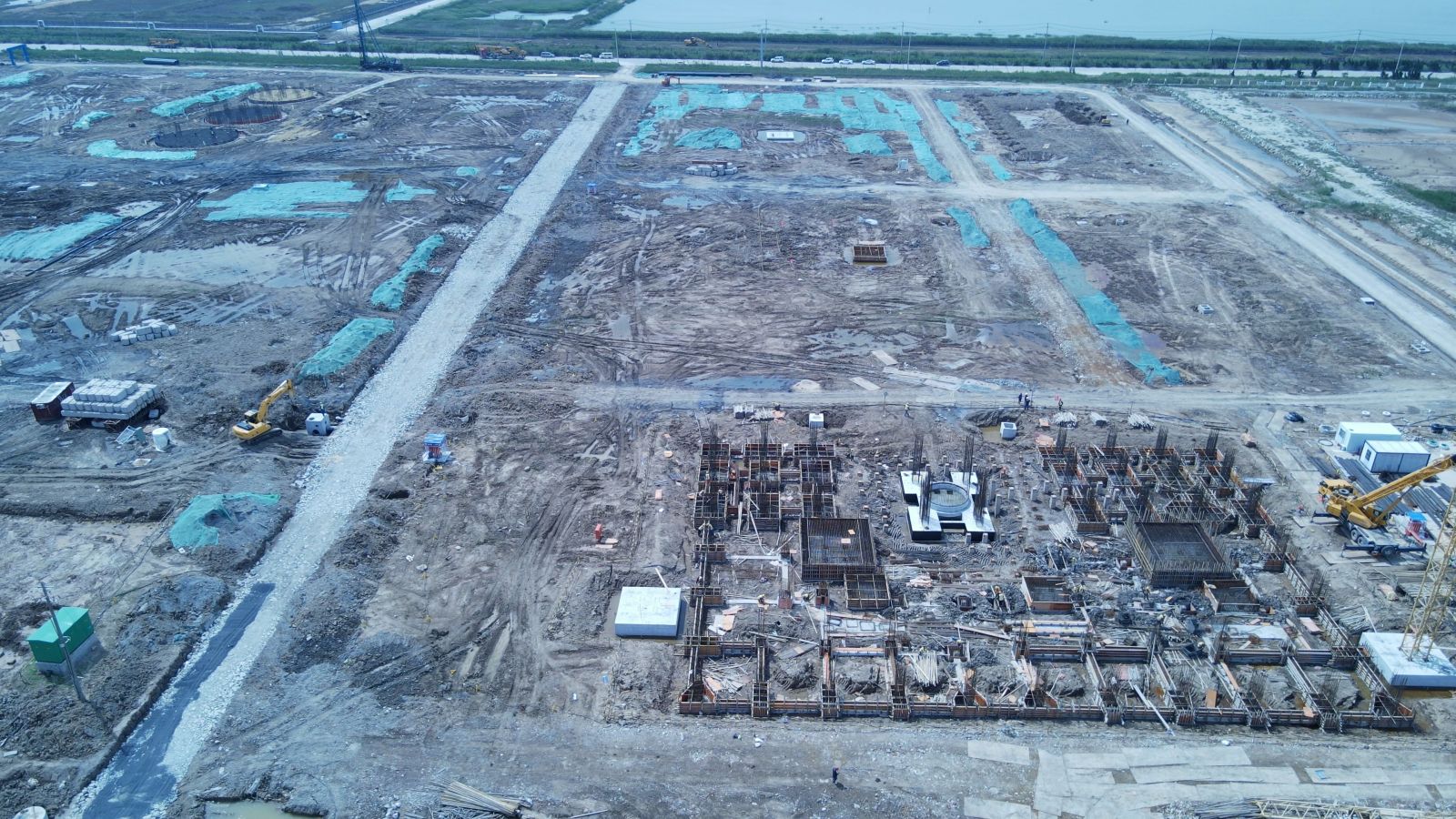

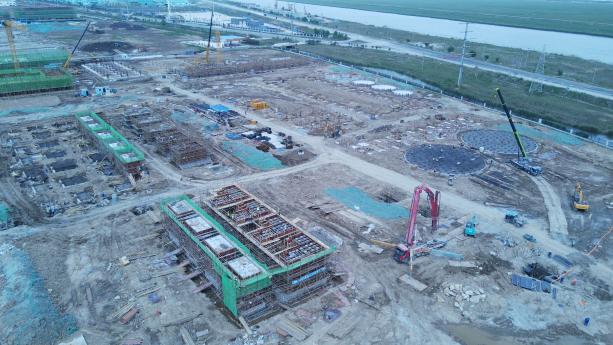

聯堿片區施工實錄
(二)分部分項工程進展
1、地管施工
⑴聯堿片區
完成消防管線開挖鋪設317米,后期雨水管線開挖鋪設317米。截至目前,聯堿片區累計完成地管施工19223米。
⑵合成氨片區
完成消防管線開挖鋪設51米,雨水管線開挖鋪設54米。截至目前,合成氨片區累計完成地管施工15094米。
2、建筑工程施工
⑴聯堿一標段施工完成101b聯堿辦公樓一層柱、二層板澆筑養護、外架搭設、二層柱筋綁扎;完成340機電儀維修廠內架搭設;完成280b換熱站(南區)基礎防腐;完成534堿包裝及儲運裝置基礎鋼筋綁扎;完成532重灰工段4臺煅燒爐基礎1.2m層以上澆筑,4臺煅燒爐爐前基礎拆模;完成531輕灰煅燒爐基礎1.5m層以上基礎澆筑,5臺煅燒爐爐前基礎拆模;531輕灰廠房基礎承臺鋼筋綁扎、模板安裝及加固完成總量的80%;534堿包裝及儲運裝置基礎鋼筋綁扎完成總量的80%;完成510重堿車間濾過廠房承臺墊層澆筑、破樁頭及定位放線;蒸吸工段非標設備基礎開挖完成總量的40%;508機柜間基礎承臺鋼筋綁扎、模板安裝加固完成總量的50%;完成509機柜間基礎鋼筋綁扎、承臺混凝土澆筑。
⑵聯堿二標段施工完成612芒硝輸送包裝車間1-2軸基礎防腐完成100%;610澄清桶B梁筋綁扎完成50%;610澄清桶B梁筋綁扎完成50%,模板安裝完成100%,框架土方開挖完成100%;161露天庫A、B軸基礎防腐完成100%;523結晶分離工段:框架B/C軸梁底模板安裝完成100%(A軸樁偏移待設計方案),罐區基礎鋼筋綁扎完成30%;614循環水水池樁頭焊接錨固筋完成100%,水池筏板鋼筋完成23t;524干銨工段便道修筑完成100%,土方開挖;562聯堿循環水土方開挖完成100%,破樁完成,墊層模板安裝完成。
⑶聯堿三標段施工完成小蘇打裝置墊層澆筑;完成脫鹽水站7個水箱基礎澆筑;完成402反應沉淀池、V型濾池墊層澆筑,開始錨固筋焊接;完成調節池底板鋼筋綁扎,清水池底板鋼筋加工;完成430污泥廠房基礎鋼筋綁扎;118停車辦公區鋼筋綁扎完成總量的50%;事故水池開挖完成總量的40%。
⑷合成氨一標段完成101a合成氨辦公樓三層支模板;103綜合樓三層梁板鋼筋綁扎;157備品備件庫預埋地腳螺栓完成100%、承臺地梁防腐完成100%;食堂浴室±0.00mm砌筑材料進場;氣防站承臺地梁模板安裝完成100%;廠前區變電所承臺地梁模板安裝完成100%。
⑸合成氨二標段完成711煤漿制備深基坑區域基礎鋼筋綁扎,基礎養護;820合成氨裝置循環水站吸水池2基礎澆筑,塔下水池1基礎鋼筋綁扎完成30%;164臨時渣庫基礎鋼筋綁扎,基礎鋼筋制作;762空壓-壓縮機廠房樁頭破除,基礎鋼筋制作;763空分后備系統場地平整,墊層支模;159危廢暫存間基坑開挖;761空分-冷箱基礎鋼筋綁扎。
⑹合成氨三標段完成754氨庫A罐基礎柱澆筑,B罐框柱箍筋安裝,C罐框柱箍筋安裝;720變換3#框架基礎防雷接地焊接30%,3#框架管廊防雷接地;771甲醇罐區A/B罐基礎混凝土覆蓋草席養護;201焚燒爐按照設計圖紙變更,基礎梁整改60%;低溫甲醇洗第一層土方開挖70%;合成氨事故池第一層土方開挖20%。
上周新增采購計劃6項;比價采購2項。截至目前,累計完成采購招標189項,3646臺(套),總計合同金額170488.11萬元。
地址:中國.江蘇.連云港 郵編:222042
郵箱:sales@lygsoda.com
網址:www.penitadelauren.com
電話:0518-86088888 傳真:0518-82311440
銷售:0518-86088263 , 86088639 , 86088566 , 86088266
外貿:0518-86088626 傳真:0518-82311262
返回
頂部
